一、防水施工工法

本项目采用全外包柔性防水层,其中地下室底板柔性防水层采用1.2mm厚高分子自粘胶膜防水卷材,预铺反粘法(空铺法)施工,长边带自粘胶搭接边,短边采用配套专用双面胶带搭接。卷材的接缝和细部节点应粘接密封牢固,以保证防水效果。

二、施工工艺

(一)施工条件

1、基层满足设计和规范要求。

(1)底板垫层表面应坚实、平整、干净,基面可潮湿,但不得有明水。

(2)垫层混凝土浇筑完毕后及时收水压实,垫层表面不得有缺口或孔洞。如不符合,应再进行找平处理。对于混凝土垫层平面,无需等待干燥,混凝土初凝后能够上人即可进行铺设卷材防水层。

(3)防水层不得在雨雪天气条件下施工,应在降雨/雪过程结束后,把所降雨/雪清理干净,然后即可施工防水层。

(4)对于凸出基层表面的坚硬石块、钢筋、管件、螺栓等,应由建筑施工单位处理平整,达到基面平整要求。对于低凹不平整的基面,应在低凹处涂抹水泥砂浆进行找平处理。

(5)基层表面不得有垃圾、泥沙等杂物。基面的阴阳角应做成50X50mm的倒角。

2、防水工程开始施工前,必须对前项工程进行隐蔽工程质量验收,隐检合格后方可施工防水层;

3、各种预埋管件应按设计及规范要求事先预埋,并做好防水密封处理;

4、防水施工不宜在雨天及4级以上大风条件下施工。

5、防水施工完成后,须进行全面自检,并安排专人检查,及时修补破损位置。待验收合格后,方可隐蔽防水层进入下道工序。

(二)技术交底,样板引路制

施工前,对项目技术及施工相关人员进行细致的技术交底;施工时,执行样板引路制,先进行样板施工,样板经项目部验收合格后报请监理、业主验收,经监理、业主认可后方可施工。具体时间为:各施工段时机成熟时,即插入施工,严格按照项目部总体进度计划实施。

(三)施工工艺

1、底板施工工艺

工艺流程:基层清理→基面弹线定位→空铺防水卷材→长、短边搭接处理→细部节点处理→自检、修补、报验→进行下道工序。

施工要点

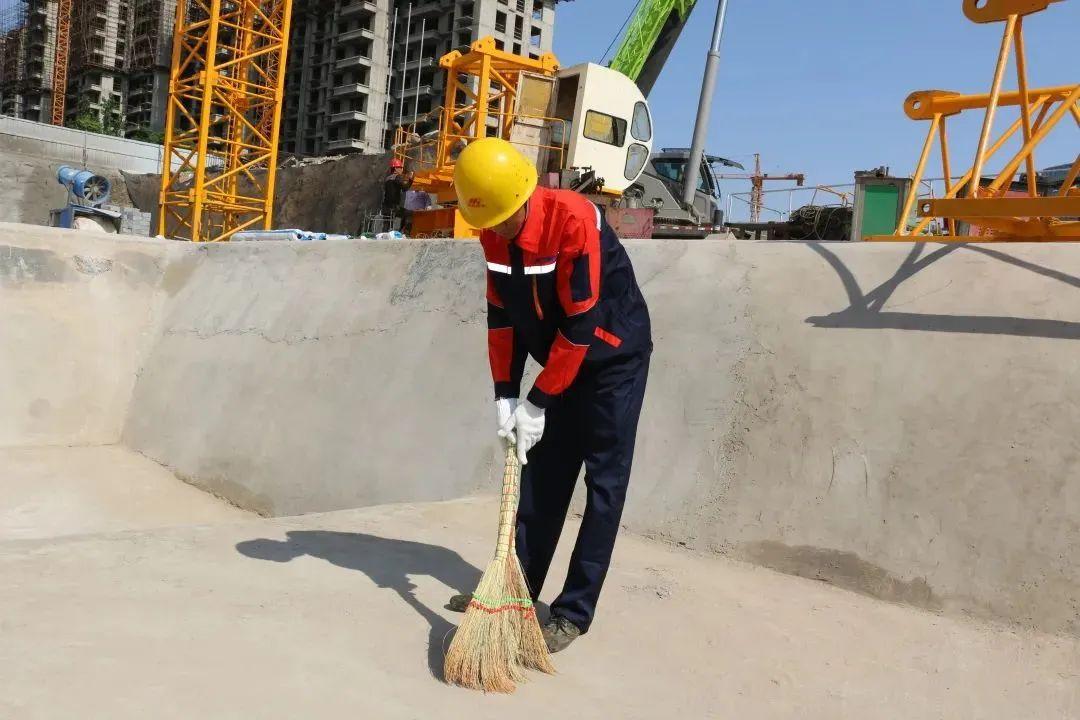

(1)基层清理

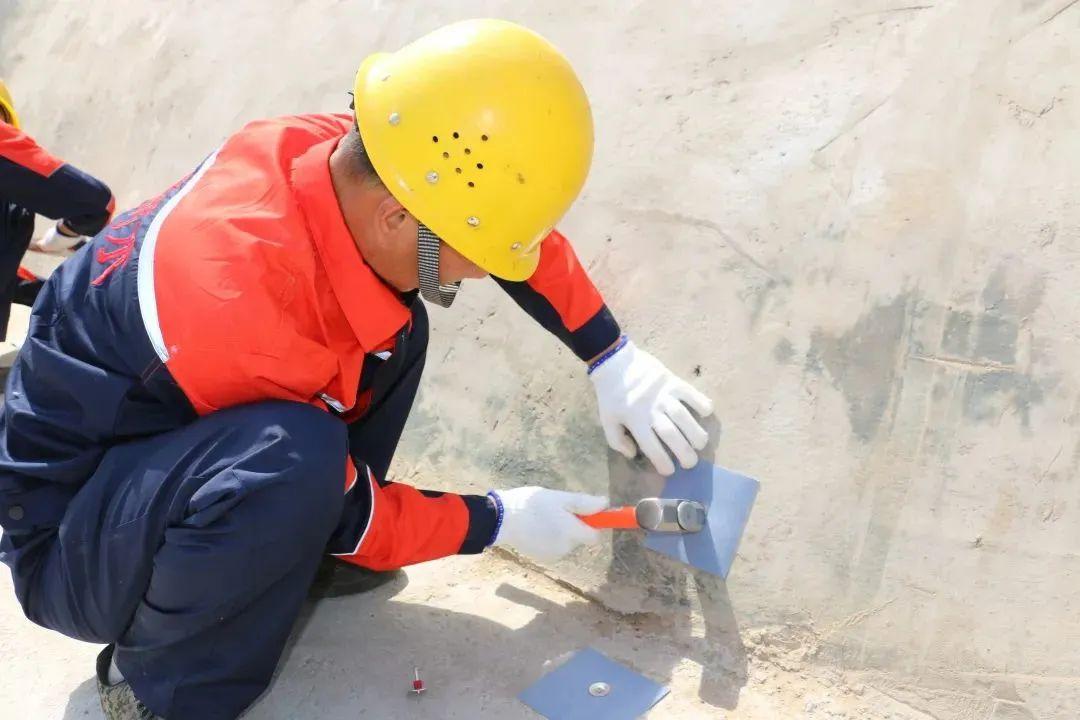

基层应坚实、平整、干净,表面无灰尘杂物和油渍,阴阳角处理为直角,基面可以潮湿但不得有明水。如果基层本身存在渗漏情况应提前进行堵漏、排水处理,以免影响防水层的施工。如基层平整度不满足要求,建议采用1:2.5水泥砂浆填充找平;如有凸出基层表面的钢筋头、螺栓等尖锐物时应割除,并做找平处理。

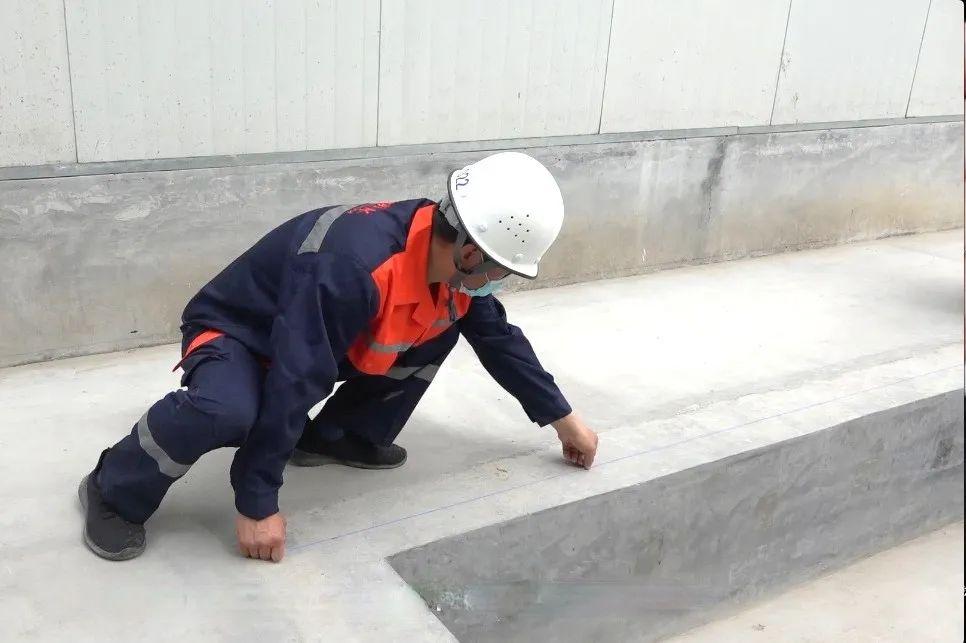

(2)弹线定位

在基层上放出卷材铺贴的控制线,以准确控制卷材铺贴位置及搭接宽度,避免在卷材铺设过程中出现错位、歪斜等现象。

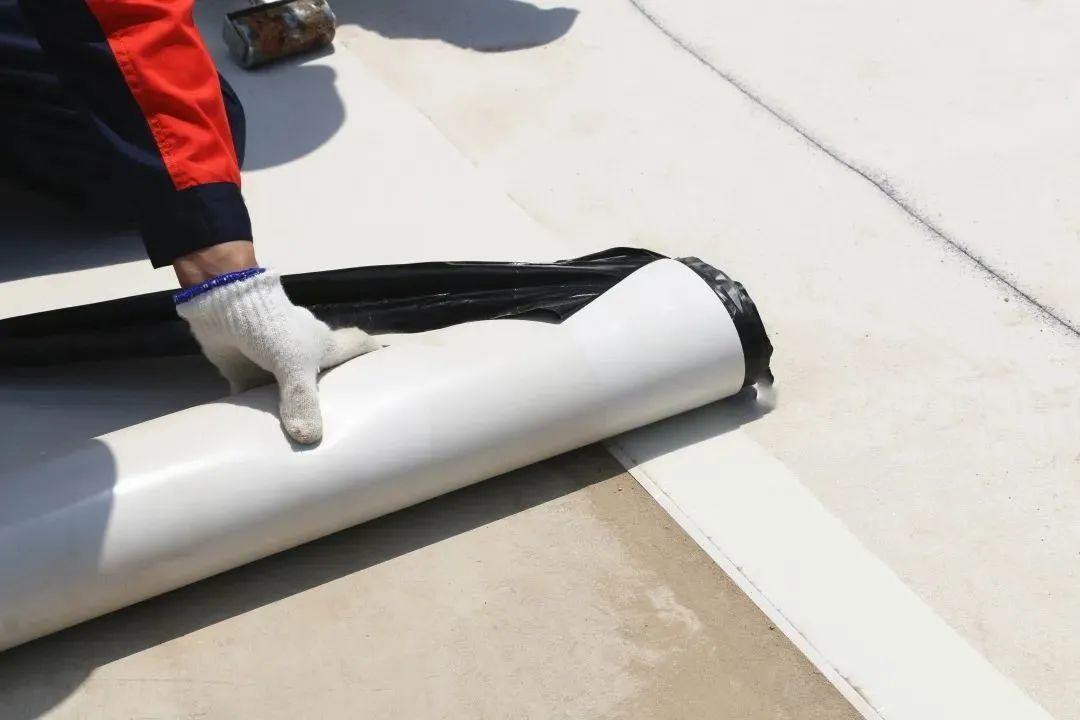

(3)空铺自粘胶膜防水卷材

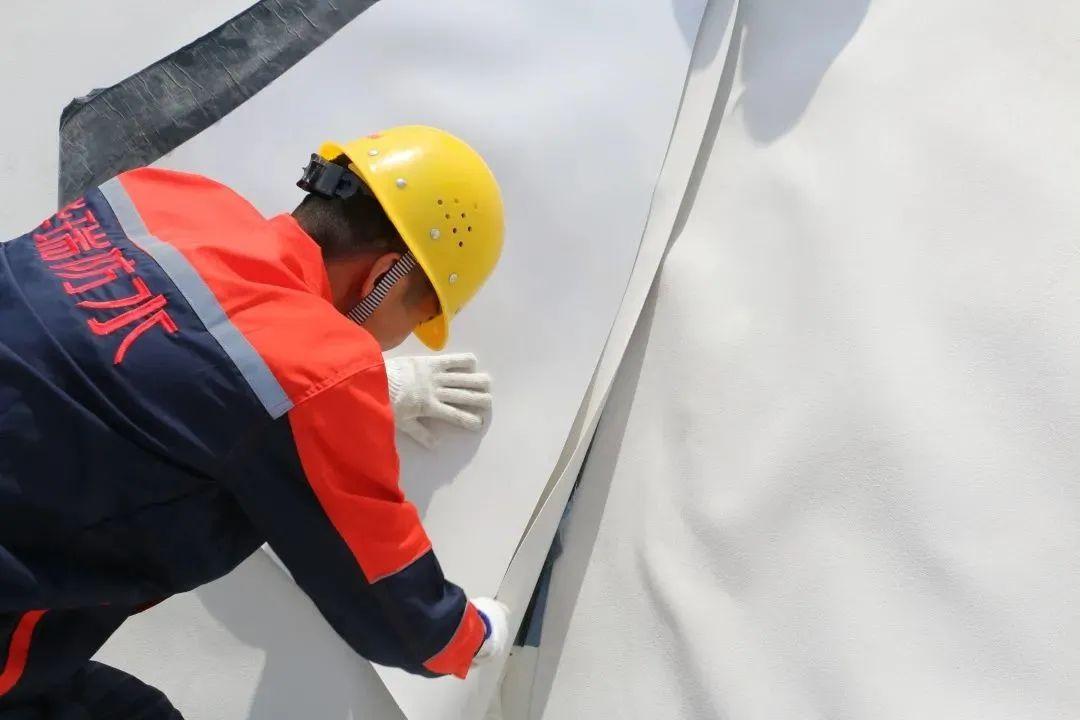

卷材大面积铺设前,先进行试铺。在铺设第一幅高分子自粘胶膜预铺卷材时,先将卷材按弹好的基准线定位空铺在基面上,卷材的光面面向基层,仔细校正卷材位置。

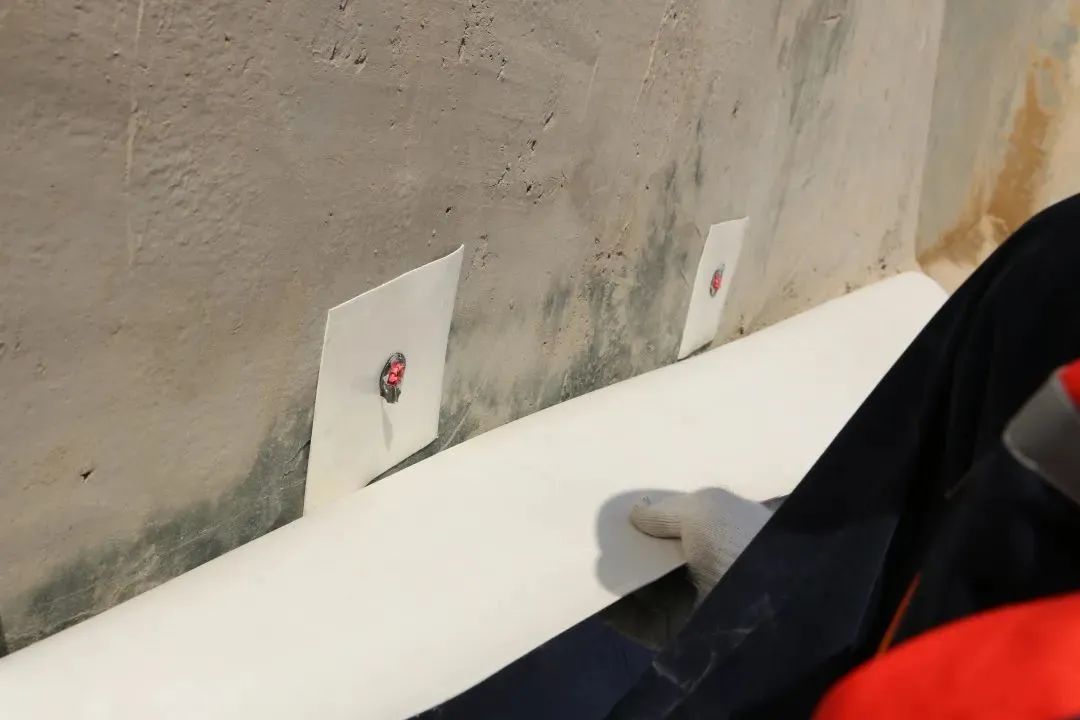

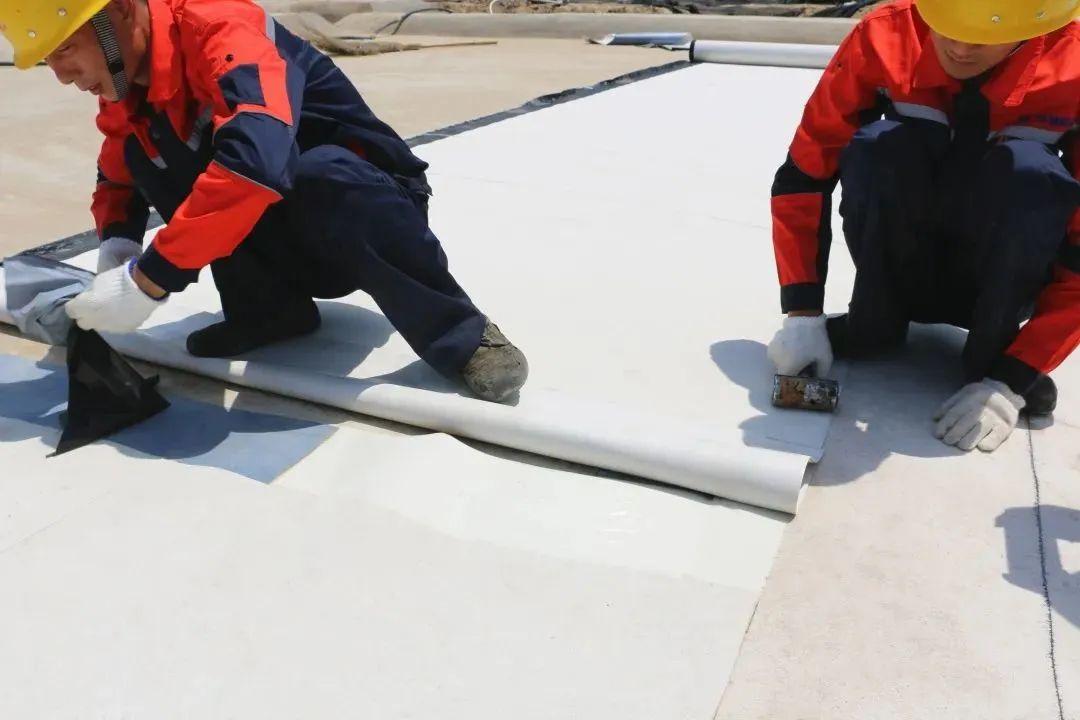

卷材长边预留70mm自粘搭接宽度边,相邻卷材在长边方向采用自粘搭接(根据国家标准《地下防水工程技术规范》(GB50108-2008)规定,高分子自粘胶膜卷材的自粘搭接宽度不小于70mm。)。搭接操作时先撕掉卷材预留自粘搭接处的隔离纸,自粘搭接边应保持干净、干燥、无灰尘。进行搭接粘合作业时,一边排出搭接边里的空气,一边用压辊压实粘牢。对于卷材的短向搭接缝,应采用热风枪铲除卷材表面颗粒,采用配套专用双面胶带粘贴并压实粘牢,搭接宽度80mm。

如果某些搭接边或搭接带未密封好,可用手持热风枪加热搭接边,以增强搭接边的粘结力,并将其压实形成整体。

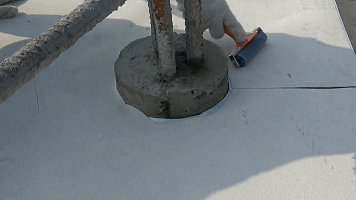

2、桩头及后浇带处理

(1)用水泥基渗透结晶型防水材料将桩头和混凝土底板结合成一个整体,同时建筑施工单位在桩顶钢筋的根部,安装遇水膨胀止水条,后浇带处安装止水带,进一步解决缝隙渗水的问题。

在大面积防水层完成后,应采取有效措施保护防水层,避免破坏防水层,以保证防水工程质量。

(2)施工工序及要求:

工序:清理桩头及基层——桩头涂刷渗透结晶涂料——钢筋采用止水环处理---铺设预铺式卷材——桩头四周涂刷密封涂料

(3)施工要点:

基层及桩头要把浮灰、灰土等清理干净,基层表面保持平整坚实。

涂刷渗透结晶涂料应一直涂刷至桩身四周75mm处,分两边涂刷。保证涂料用量在1Kg/平米以上。铺设卷材应严格按施工工艺要求。涂刷涂料应分两遍涂刷,涂层总厚度不小于1.0mm以上。

三、施工注意事项

1、卷材搭接时,大面积的卷材排气、压实后,再用小压辊对搭接部位进行辊压,从搭接内边缘向外进行滚压,压出空气,贴铺牢固。搭接时应对准搭接控制线进行,搭接宽度长边不得小于75mm,短边不得小于80mm。

2、卷材接缝张口翘边:一般是由于撕去预留自粘边隔离膜后未及时进行相邻卷材搭接作业,导致预留自粘边被现场尘土污染;另外一个常见的原因是进行搭接作业时,未及时使用压辊辊压,导致粘接不牢。

3、节点密封材料与预铺卷材粘接不好:这种问题一般是由于所用密封材料与高分子自粘胶膜相容性不好引起的,为避免渗漏隐患,应采用与卷材相容的密封材料。

4、进行钢筋垂直、水平运输时,须轻拿轻放;钢筋吊放点采用木方、木板等临时保护措施,避免钢筋扎破卷材。

5、进行钢筋焊接作业时,应采用木板、防火毯等作为临时保护挡板遮拦焊花,并先在焊渣可能溅射到的部位洒水,避免高温焊渣灼伤防水层。在浇筑结构混凝土时不得损伤防水层。

6、不得在已经验收完成的防水层上打眼凿洞。如必须穿透防水层时,必须提前通知防水施工方,以便提供合理的建议并及时修补。
