随着我国建筑行业的不断发展,建筑外墙的保温工艺也在逐渐加强,不断完善建筑保温技术可以有效保障建筑物的使用寿命,同时达到节能减排的目的。下面整理了有关建筑外墙保温使用
随着我国建筑行业的不断发展,建筑外墙的保温工艺也在逐渐加强,不断完善建筑保温技术可以有效保障建筑物的使用寿命,同时达到节能减排的目的。下面整理了有关建筑外墙保温使用岩棉板的施工工艺,一起来看看吧。
岩棉板外保温施工工艺流程
一、施工条件及要求
1、一般条件
施工环境:外保温施工期间以及完工后24小时之内,基层及环境空气温度不应低于5℃。
在5级以上大风天气或雨天不得施工。
2、对建筑物及基层墙体的基本要求
墙体应具有足够的强度,特别是墙体表面应具有足够的附着力(≥0.3Mpa),不允许有开裂、空鼓情况。墙面应平整、垂直度符合国家规范要求。

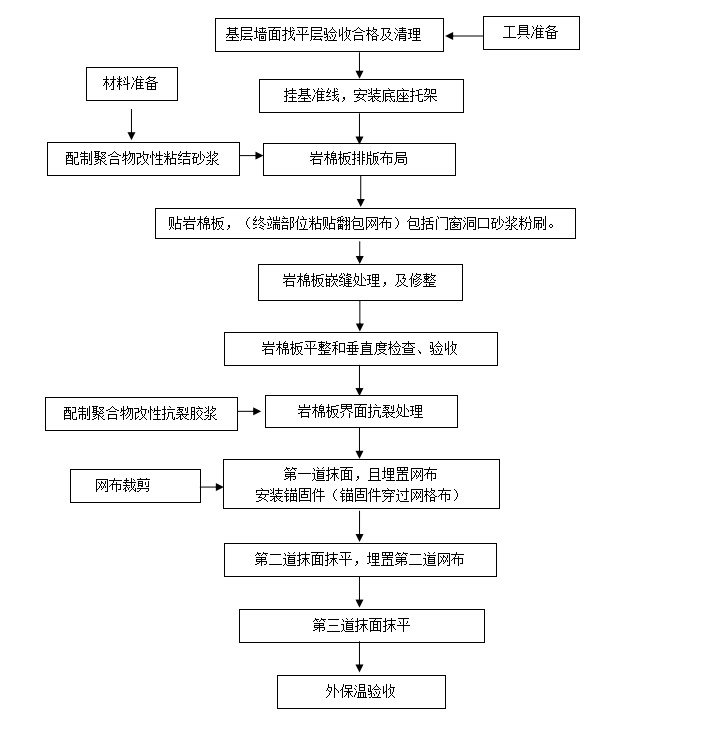

二、各工序施工流程
1 .基层处理
1.1 墙体抹灰质量要求达到外墙一般抹灰验收标准。
1.2 基层应有承载能力,表面抗拉强度大于0.3Mpa;且基层不得产生空鼓,开裂,渗水,对于空鼓、开裂部分、渗水等现象以工作联系单方式提请甲方予以处理。
2 .收口抹灰工艺流程:
窗口基层处理-浇水湿润施工部位-吊垂直、套方、抹灰饼-抹底层砂浆-抹罩面灰-养护
2.3.1基层处理:将门窗洞口处残存的沙浆、油垢、灰尘等清理干净;
2.3.2吊垂直、套方找规矩:根据楼面上500mm线分别在门窗口角、垛、面等处吊垂直、套方,特别是外窗的弹线,必须保证同一个外窗窗框的四个边在收口后宽度均匀一致,这就要求在吊线时必须拉通线统一进行找补,由于外窗安装存在偏差,加上本工程外窗相对较多,故在吊线时应特别注意人视线容易看到的第二排和第三排外窗的窗框,保证横平竖直,收口按照吃进窗框10mm考虑。用2m靠尺板确定抹灰厚度,用1:3水泥沙浆做出宽度为2cm的灰饼,保证横平竖直。
2.3.3抹底层砂浆:打底砂浆采用1:3水泥砂浆,抹灰时紧贴窗侧面钉窄木条,要求木条平直,能起到突出阳角和方便施工的作用。先薄薄的刮一层,接着抹灰、找平,再用小杠垂直、水平刮过一遍,用木抹子搓毛,在上一遍底灰达到一定强度后才可以抹第二遍底灰,抹灰前墙体要浇水润湿;
2.3.4抹面层砂浆:底层砂浆抹好后,常温下第二天即可抹面层砂浆,抹面层砂浆前,首先将墙体充分润湿,再抹面层砂浆。面层砂浆应两遍成活,厚度约为2mm,两人同时操作,一人先薄薄刮一遍,另一人随即抹平,按先上后下的顺序进行。面层砂浆抹完后,用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实,待其表面无明水时,用软毛刷醮水垂直与地面的同一方向,轻刷一遍,以保证面灰颜色的一致,避免和减少收缩裂缝。
质量标准:窗洞口、阳台口采用水泥砂浆收口,窗台下口找坡、上口滴水线槽、找坡应符合技术规范。抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无裂缝;表面应整齐、方正、光滑。
3 吊线
在墙体转角两个互相垂直的墙面上及其它必要(如窗口、阳台的阴、阳角部位、飘窗位置等)处挂垂直基准线,然后在水平方向保温板施工时拉水平,确保粘贴岩棉板的垂直度、平整度。
4 确定岩棉板基准位置安装托架(EPS聚苯板不需要此工序)
在粘贴岩棉板前,先根据现场情况,确定岩棉板的粘贴起始位置。
要求粘贴岩棉板起始基准线处于绝对水平位置,确定后用墨斗弹线,作为岩棉板的粘贴起始位置。
根据陕西省《DBJ61/T75-2013》中提到耐锈蚀金属托架宜设置在结构层处,且隔≤10m之标准,托架间距基本上不超过3层一道的范围,在楼板位置设置托架,在各阴角、阳角挂垂直线和水平线以控制垂直度和平整度,L型金属托架采用金属锚栓固定在墙体上,固定牢靠,锚栓间距≦500mm。托架采用成品托架。在外墙体的外侧面基层体上沿标高水平线均布。外墙的其它侧面基层上设有包裹耐碱纤维网格布的保温层。
5岩棉板(EPS聚苯板)的粘贴
5.1 建筑粘胶使用
建筑粘胶是一种乳液改性的干拌灰,在施工时只需加水充分搅拌均匀即可使用。
5.1.1视施工环境,气候条件不同,可在一定范围内通过改变加水量来调节粘胶的施工和易性。加水搅拌后的粘胶应在二小时内用完。
5.1.2在搅拌和施工时不得使用铝质容器或工具。
5.1.3建筑粘胶的性能及其使用时的注意事项请参考其技术说明书。
5.2 上料方法
5.2.1点框粘法:施工时用平边抹灰刀将粘胶均匀地涂到岩棉板四边上(宽50mm厚10mm),岩棉板中间打8个梅花点分布(点的直径为140mm厚10mm)。
注意事项:
拉刮建筑粘胶时应注意保证保温板四个侧端面上无建筑粘胶。
将建筑粘胶均匀涂到保温板四边时候要注意留出两个气孔。
必须保证粘贴面积应大于整个板面面积的60%。
5.3岩棉板粘贴工艺(EPS板同理)
5.3.1本工程将分段施工,依据起始线将拉刮好建筑粘胶的岩棉板从起始基准线位置,紧密地粘贴在墙面上,并用打磨板从中心向四周延伸轻拍,调整粘贴平整度及粘贴面积。岩棉板周围挤出的建筑粘胶必须立即刮掉,以保证粘贴下一块保温板时,板缝之间不会嵌入建筑粘胶。
5.3.2必须保证保温板之间的间歇缝尽可能压紧,板缝应错开(如砌砖墙对砖缝的要求)。贴于两面墙上的岩棉板在阴阳角处应交错搭接。
5.3.3随时用靠尺检验粘贴好的岩棉板面的平整度。如板缝处有高低不平的错位,应在建筑粘胶硬化后打磨平整。
5.3.4阴阳角处的岩棉板交错互锁。门窗洞口四角处保温板不得拼接,应采取整块保温板切割成形,保温板接缝应离开角部至少200mm。
注意:
切割保温板时必须保证边角整齐。采用壁纸刀或狼牙锯。
岩棉板应在每个分段内由下向上逐层粘贴。
在粘贴岩棉板时,岩棉板一定要确保粘贴牢靠,粘贴面积满足要求。
粘贴岩棉板时,应水平铺设,竖向不能出现贯通缝,错缝宽度不应小于200㎜。
阴阳角处贴板要求交错搭接,为保证墙角的垂直度,在墙角处粘贴岩棉板时可使墙面板超出阳角4-5cm的距离,待保温板全部贴完后,在阳角位置统一弹线后切割打磨平整,保证阳角顺直。
5.4岩棉板(EPS板)打磨找平
5.4.1 正常情况下岩棉板粘贴完24小时后,可以对岩棉板缝及板面缺陷处进行修补处理。较宽的缝隙可切割相应的保温板条填充。
5.4.2 在对岩棉板面层修补完成后,必须对保温基面进行整体检查,对于基面平整度不符合要求的面层要进行打磨找平,严格控制保温板基层的平整度和垂直度。
5.4.3保温板打磨处理完的要求如下:
允许偏差
1 | 表面平整(用2m靠尺检查) | 4 |
2 | 阴,阳角垂直 | 4 |
3 | 阴,阳角方正 | 4 |
4 | 立面垂直 | 4 |
5 | 保温板相临板面高低差 | 1 |
6 | 线条平整度、垂直度 | 3 |
6锚栓的设置
6.1 锚栓孔的提前设置。在保温板粘贴质量整体验收完成后,下一步需提前设置锚栓孔。
6.2 锚栓的位置将位于防护层耐碱网格布以外,整个防护面层以内。
6.3锚栓安装时间:在底层抹面砂浆及耐碱网格布基本施工完成后,即需安装锚栓。
6.4锚栓的锚固有效深度为打入基层墙体≥30mm
6.5锚栓用量:8个/㎡
7防护面层施工
7.1在底层罩面抗裂砂浆施工前,应先检查保温板的平整度及垂直度,若局部不平整,对于高出部位用刷子打磨,对于低出部位用抹面砂浆找平,窗台及窗套不平部位抹抹面砂浆找平。
7.2在外墙外保温体系中所使用的抹面砂浆是一种无机干粉类砂浆,加水搅拌均匀即可使用。
7.3采用网格布铺设做法如下:
(1)底层罩面抗裂砂浆搅拌均匀后,用铁抹子、托灰板等工具抹在保温板上,厚度以1-2mm为宜,并用抹子轻赶匀、刮平,使其平整均匀(面积略大于一块网格布范围),立即铺贴网格布(网格布长边方向毛边事先裁去)然后轻轻将网格布压入面层砂浆内,待胶浆干硬至可碰时,再刮上一层面层罩面抗裂砂浆(以全部覆盖玻纤网为宜),使玻纤网约处于两道胶浆中的中间部位偏外2/3处。网格布铺设时应扯平、竖铺、不得起皱。
(2)玻纤网铺贴时,应严格控制搭接、门窗洞口、墙体转角等特殊部位的处理方法。遇到搭接时,搭接长度必须满足横向不少于100mm,纵向不少于80mm的要求。
(3)门窗洞口翻包网做法:在粘贴岩棉板前对保温层的截止部位做翻包网格布处理,在需翻包部位涂抹70mm宽,1mm厚的聚合物砂浆,速将网格布的一端70mm用钢抹压入聚合物粘结砂浆中,压至泛出的聚合物粘结砂浆盖住网格布五外漏为止,余下的部分包出备用,甩出部分的长度绕过板端露于板面的部分不小于100mm,已粘贴完的网格布应采取翻转或遮盖等成品保护措施。
7.4不应在大风环境中或夏天阳光直射的墙面上施工,以避免材料在施工过程中失水过快而产生毛细裂缝。在正常的气候条件下,1-2天后即可在抹面抗裂面层上做其它饰面层。
7.5在环境温度比较低或空气相对湿度很高时,材料干燥硬化需要的时间也相应比较长。应避免尚未硬化的材料受到相对恶劣的气候条件的直接作用,特别是避免雨水的冲刷。必要时应对新施工的墙面加以保护。
7.6大阳角部位、保温体系水平起开始位置以上2M以内,通过埋置加强纤维网格布,来提高体系的抗冲击荷载能力。从有附加玻璃纤维网格布的部位到正常部位的过渡应尽量平缓。
9.施工质量验收
9.1保温工程验收资料准备
保温工程施工的施工图、设计说明及设计变更资料、材料的出厂合格证书、第三方法定检测单位的材料性能报告、材料进场验收记录、材料进场复检报告、隐蔽工程验收记录、施工质量记录、拉拔试验资料、送表取样等.
9.2允许偏差项目及检验方法
项次 | 项目 | 允许偏差(mm) | 检查方法 | |
保温层 | 抗裂层 | |||
1 | 立面垂直 | 4 | 3 | 用2m托线板检查 |
2 | 表面平整 | 4 | 3 | 用2m靠尺及塞尺检查 |
3 | 阴阳角垂直 | 4 | 3 | 用2m托线板检查 |
4 | 阴阳角方正 | 4 | 3 | 用20cm方尺和塞尺检查 |
5 | 保温层厚度 | 平均活动厚度不出现负偏差 | 用探针、钢尺检查 |
三、主要节点做法

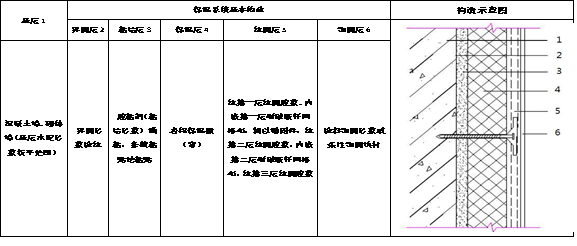

1.系统结构图
标注:1、砖墙面、砌体混凝土基层 2、建筑粘胶、托架设置
3、粘贴保温板 4、岩棉板、锚栓
5、抹面、两遍网格布 6、面层

2.转角排板图

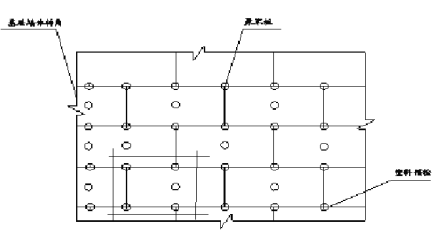

3.锚栓布置图

7层以上锚栓布置排列图
7层以下锚栓排列布置图

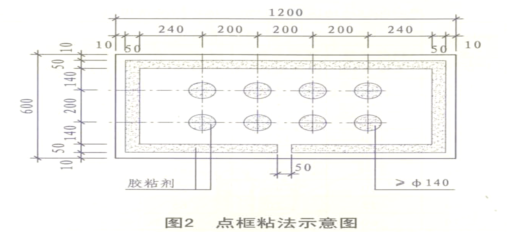

4.点框粘法

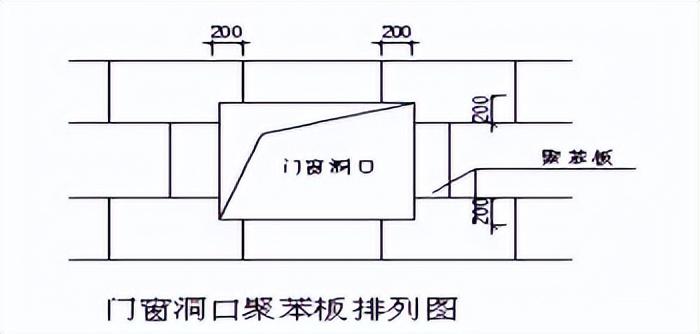

5.门窗洞口保温板排列方法

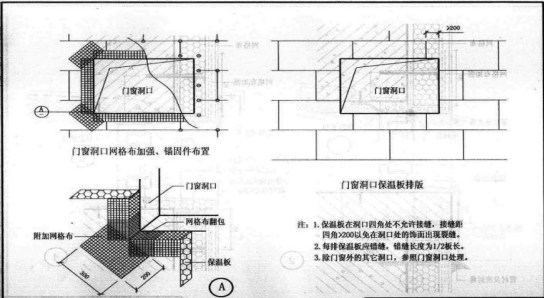

6.门窗洞口周边的翻包网和加强网
6.1在门窗洞口四个角沿着水平面呈45度或135度铺翻包或加强网,规格为400×300mm的网格布并用抹面胶浆覆盖。
6.2建筑物首层易受到碰撞部位采用耐碱玻纤网格布及加强网的双层网格布。
六、细部节点及特殊部位处理
1、修补孔洞
1)根据孔洞尺寸切割聚苯板并打磨其边缘部分,使之能严密封填于孔洞处。
2)待孔洞防水水泥砂浆凝固后,将聚苯板背面涂10mm厚的专用粘结剂,将聚苯板塞入洞中,注意不要在四周边沿涂专用粘结剂。
3)裁剪面积能覆盖整个修补区大小的网格布,并与周边网格布搭接150mm。
4)涂抹二遍抹面胶浆,分别埋入修补的网格布,待表面不粘手时,再涂面层抹面胶浆,厚度应与周边一致。
5)用湿毛刷将新旧表面不平整处整平,并将孔洞边缘刷平。
2、檐口墙网格布翻包
檐口墙外墙保温施工时,将耐碱网格布沿檐口墙压顶翻包至内压顶低,阴角刮平嵌入水泥砂浆内,阳角做鹰嘴,距完成面3cm处设置滴水槽,滴水槽宽度为2cm。
3. 勒脚部位
勒脚部位第一排岩棉下端板侧与散水间的距离不小于300mm,该间距墙面建议采用其他防水性能更好的保温材料进行保温处理,接缝处采用密封胶封闭。
画境透水混凝土希望确保每一次交付客户的彩色透水混凝土、胶粘石地坪、冷拌沥青的产品都具备优秀品质。公司具有专业性强、高素质的透水混凝土铺装队伍,为透水混凝土的施工及维护提供了可靠的保证,做到了用户满意。目前能在全国范围内为您提供施工透水混凝土一站式服务。
