小扇引微凉,悠悠夏日长地坪人的又一个炎夏到来了今日把透水砼夏季施工秘籍奉上▲ 现场温控措施建议在施工范围内搭棚遮挡阳光,将与透水混凝土接触的各种工具设备和材料放入棚
小扇引微凉,悠悠夏日长
地坪人的又一个炎夏到来了
今日把透水砼夏季施工秘籍奉上

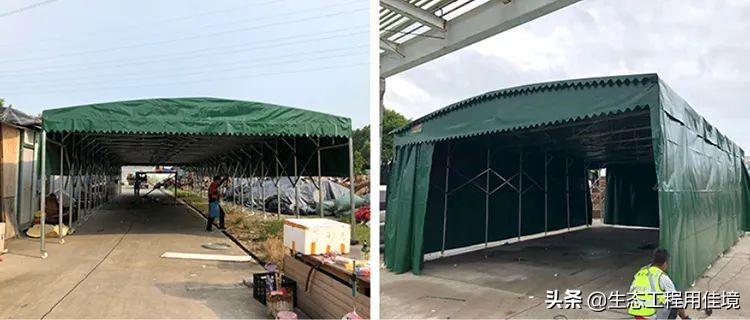

▲ 现场温控措施
建议在施工范围内搭棚遮挡阳光,将与透水混凝土接触的各种工具设备和材料放入棚内(如透水混凝土运输车、布料杆等),避免直接受到阳光曝晒,且在各机具表面适时进行洒水降温。
▲ 施工浇筑时间选择
透水混凝土浇筑时,根据现场具体气候和条件,选择上午6点至11点和下午3点以后施工,避开当日高气温时间,防止新浇筑的透水混凝土受到阳光暴晒,引起表面水份蒸发过快而导致开裂。(夏季气温≥35℃,水泥水化反应会加快,混凝土凝固也会变快,不利于施工)。
▲ 基础处理

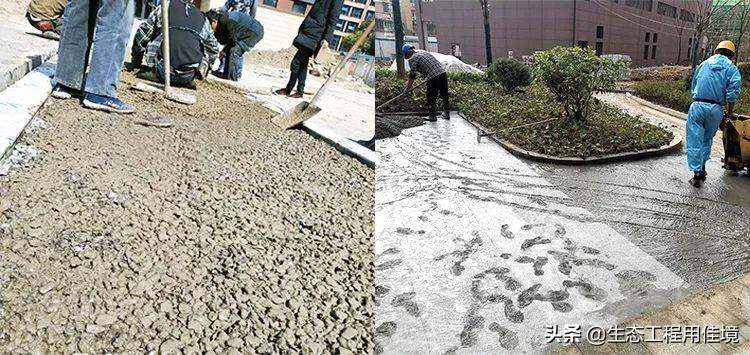

全透型路面一定浇透水、勤浇水,保持湿润;半透型路面多浇水保持湿润状态下泼洒水泥浆,水泥浆泼洒面积根据每机料摊铺面积而定,不宜泼洒过多面积,水泥浆干燥就不起作用。

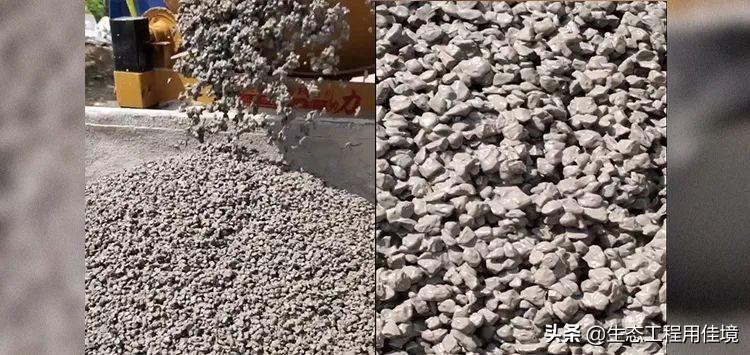

▲ 材料搅拌
在各材料搅拌时可适当多添加用水量(拌和料不跑浆为宜),运输过程中注意遮盖。

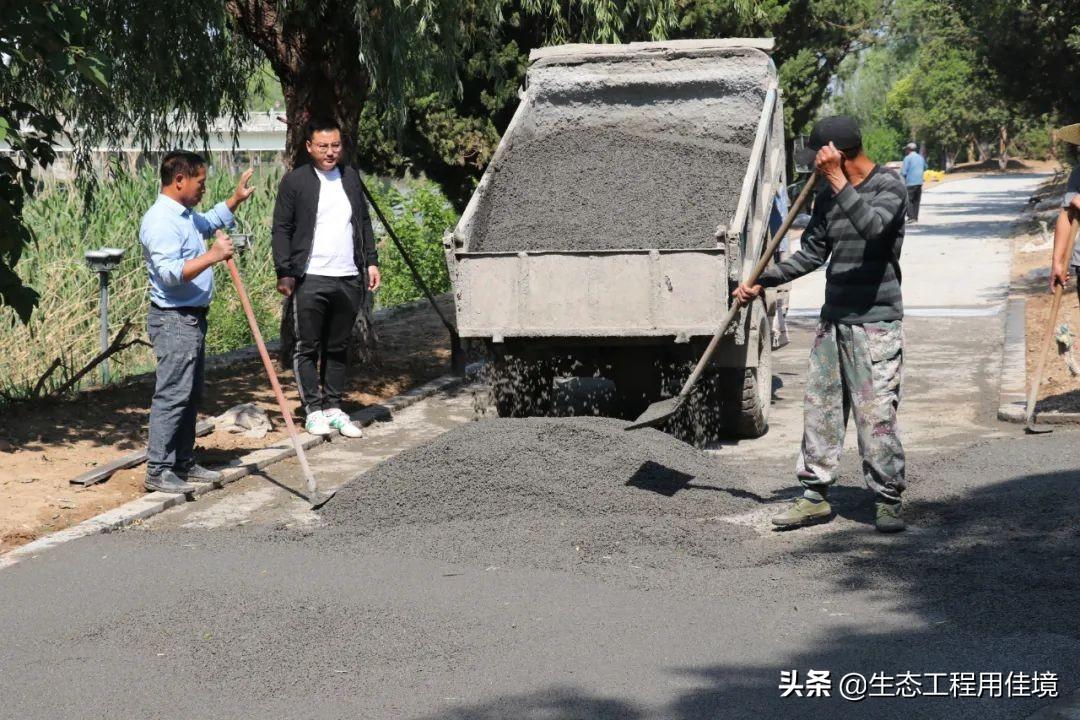

▲ 施工过程
摊铺施工要安排充足的工力和机具,制定具体浇筑方案,连续、快速的浇筑,在施工操作过程中可适当使用雾化水来提升施工性能。
▲ 覆膜养护

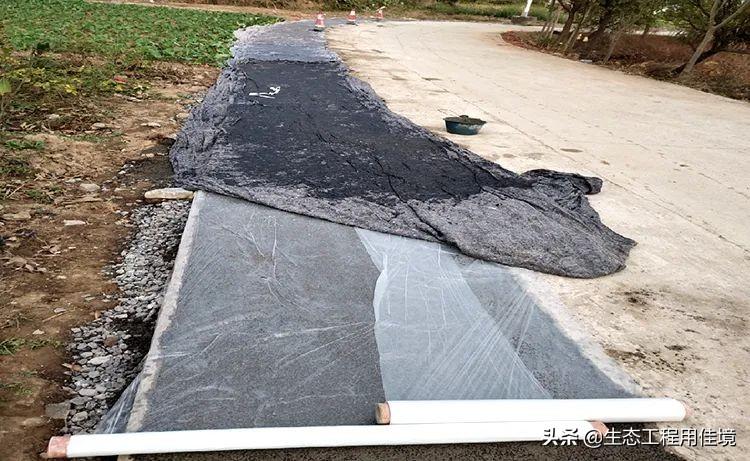

在大风、高温和干燥的天气下,透水混凝土的表面水分易蒸发,失水过快易产生表面裂缝,因此在表面处理作业完成后及时进行覆膜养护。薄膜上面可加盖土工布,上面浇水,一是防止薄膜被吹开,另一个是保持水分补给。
▲ 浇水养护
混凝土路面成型后可早晚浇水养护,在炎热、干燥伴有大风的天气,必须保证透水混凝土表面处于充分的湿润,不得少于7天。浇水养护一定避开中午高温时段,预防面层出现收缩裂缝(水纹)。

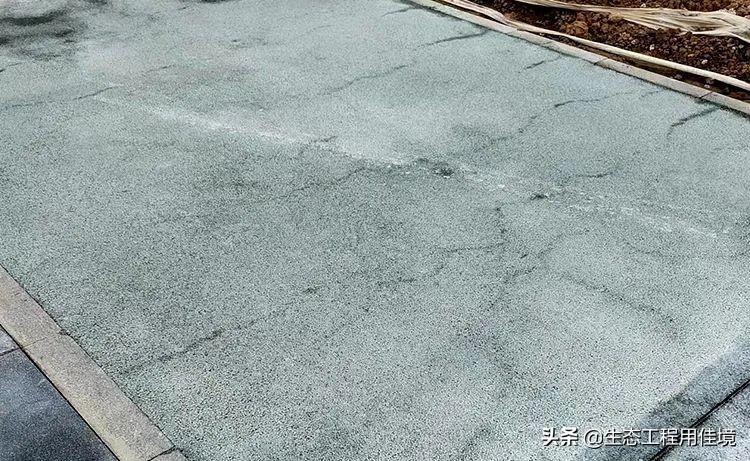

面层出现收缩裂缝(水纹)
▲ 施工人员
施工人员高温作业应有防暑降温措施,做好自我安全保护,如头戴草帽、身穿防晒服、喝绿豆水或者藿香正气水。
结语
·JIAJING·
夏季气温高,水分蒸发快,是新浇筑的透水混凝土开裂、空鼓的高发季节,因此在高温天气下,掌握合适的施工时间、施工方法可以大幅减少透水混凝土开裂及其它问题现象。
Tip:免费了解透水砼材料最新报价或对夏季施工有其它疑问、建议
欢迎交流探讨!!!
